전기설비 정기검사는 법적으로 반드시 수행해야 하는 절차이지만, 실제 현장에서는 신청 과정이나 검사 당일 대응에서 어려움을 겪는 경우가 많다.
특히 신청 자체는 단순해 보이지만 준비가 부족할 경우 검사 지연 또는 중단으로 이어질 수 있기 때문에 사전 준비가 매우 중요하다.
이 글에서는 정기검사 신청 방법부터 준비사항, 그리고 실제 현장에서 발생한 사례까지 실무 기준으로 정리한다.
전기설비 정기검사 신청하기
신청은 아래의 "전기안전 여기로" 사이트에서 한다.
https://safety.kesco.or.kr/cyber/index.do
전기안전여기로
전기안전점검안내 여러 사람이 이용하는 시설(PC방, 병원, 어린이집, 유흥주점, 숙박업, 전기자동차 충전시설 등)을 운영하려거나 증축 또는 개축하는 자가 행정관청에 신고를 하는 경우 전기설
safety.kesco.or.kr
1. 사이트 메인에서 "정기검사" 항목 클릭

2. (간편)정기검사 신청하기를 클릭 후 고객번호 조회, 선택을 한다.
사용전 검사 등 해당 건물에 이력이 있을테니 전기안전공사 고객번호만 알아도 쉽게 신청 가능하다.
저장 및 다음단계로 넘어간다.

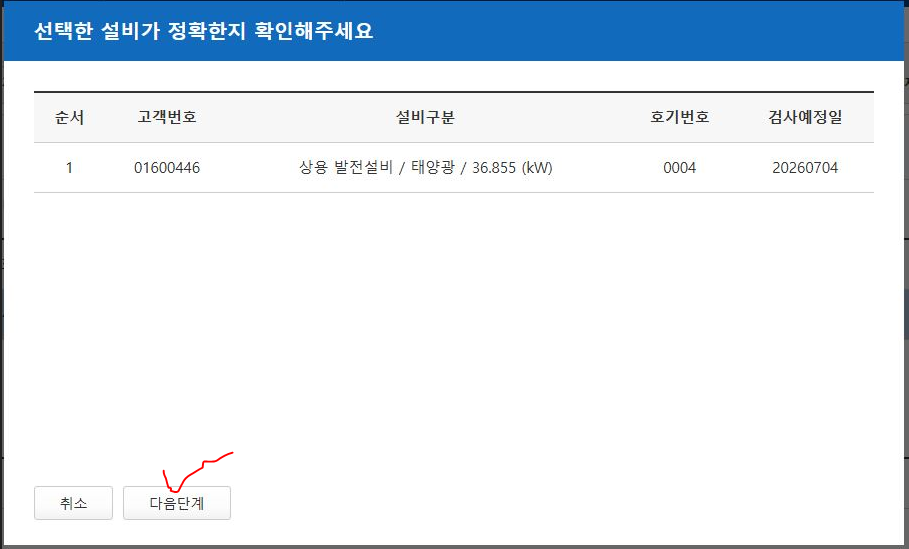

3. 정기검사 시설 정보를 확인 후 다음단계를 클릭한다.
지금 우리 건물은 정기검사를 완료했기 때문에 해당 설비는 뜨지 않는다. 대신 4년주기 검사가 임박한 태양광 설비가 뜨니 참고하여 보면 된다.

4. 사업자등록증 사본과 전기안전관리자 선임신고 증명서를 첨부한다.
시험성적서나 기타 첨부서류는 해당사항이 있을때만 첨부한다.
첨부가 완료되었으면 다음단계를 진행한다.

5. 연락 담당자와 연락처를 작성하고 희망일, 그리고 시간을 지정한다.

지정이 완료 되었으면 수수료 확인 후 신청서 제출을 클릭한다.
아래 사진은 태양광 설비 수수료이므로 참고만 하시라.

6. 한국전기안전공사 신청은 끝! 연락이 오는대로 수수료 납부를 빨리하자!
그리고 다음으로는 한국전력공사에 책임분계점 개/폐 요청을 해야한다.

책임분계점 개폐기 개방 요청하기
안전한 설비 점검을 위해 한국전기안전공사 엔지니어들이 투입하기 전에 한국전력공사에서 책임분계점 개폐기 개방을 진행하고, 점검 완료 후 개폐기를 투입한다. 이 일정까지 함께 잡아 점검을 진행하게 된다.

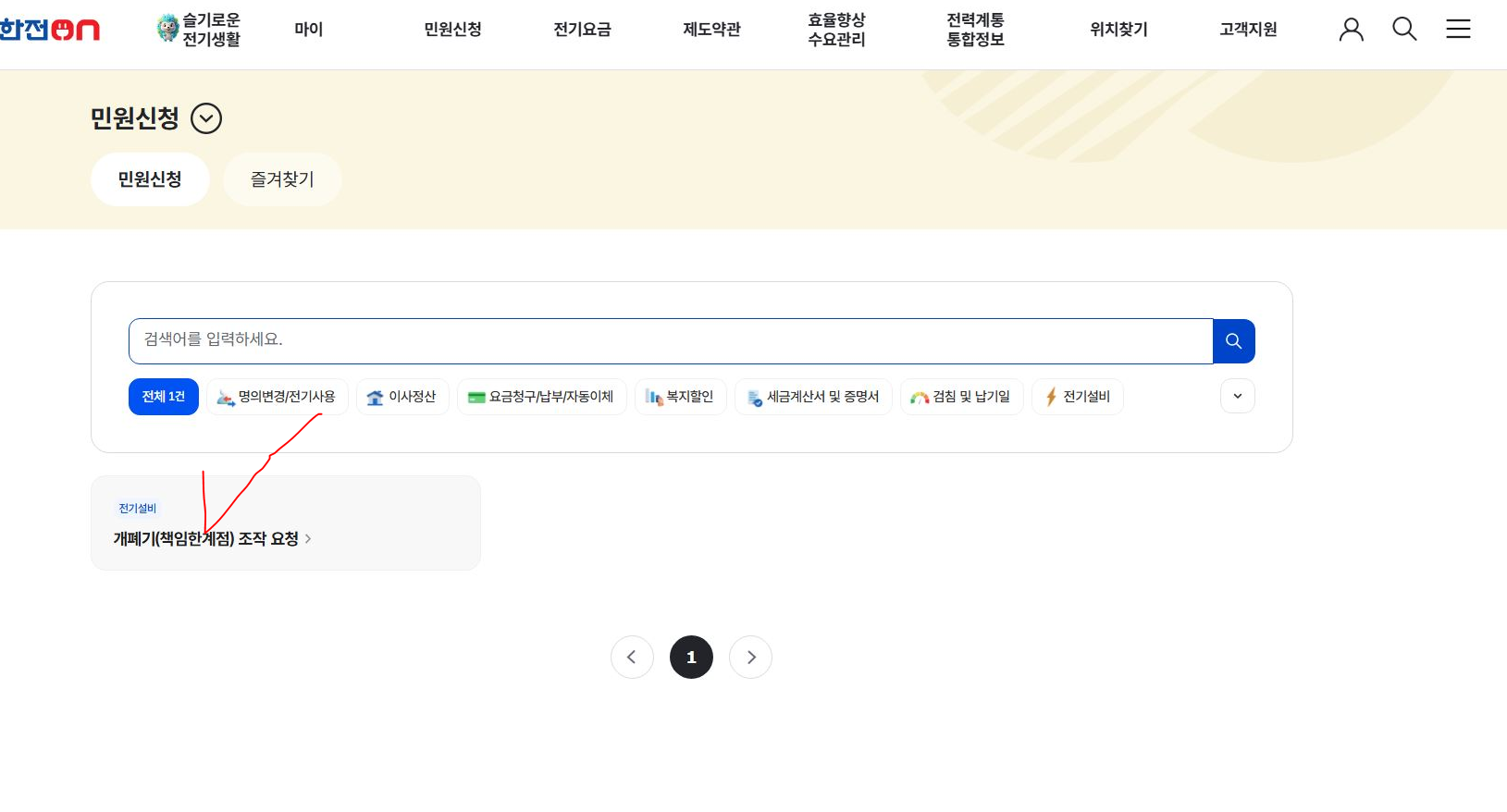

1. 아래 한전 on 민원신청에 들어가 "개폐기(책임한계점)" 조작 요청을 신청한다.
한전ON(한전온)
전기요금 조회·납부, 명의변경, 고객상담 등 전기사용 관련 고객서비스를 제공하는 한전의 대표 플랫폼.
online.kepco.co.kr

2. 고객번호 찾기 후 우리 시설을 조회 및 클릭한다.

3. 신청자 정보에 알맞게 내용을 작성하고 전기안전공사 신청 날짜와 시간을 참고하여 개방/투입 일자와 시간도 작성한다.
참고로 개방 후 투입시간은 보통 1~2시간으로 잡고 신청한다고 하는데 예상 투입시간보다 늦어지면 욕먹는다. 그렇다고 개방-투입 시간이 오래걸린다고 돈을 더 내는거도 아니다. 그러니 시간을 길게 잡아놓고 불상사를 대비하는 것도 방법이다.

신청 끝!
CTTS 때문에 1차 불합격 받은 썰
정기검사 진행을 위해 한국전기안전공사에서 정전 전 점검 작업을 하고 있었다. 한전 개폐 담당자도 지중 개폐기 앞에서 대기하고 있는 상황이었다. 서류와 설비 상태는 모두 문제 없었지만, 전원 전환 장치 확인 과정에서 문제가 발생했다.

우리 건물에는 ATS 대신에 오성기전 사의 CTTS가 설치되어 있었다.
전기안전공사 엔지니어도 연구단지나 큰 대학병원에 들어가 있다고 말만 들어봤지 실제로 처음 본다고 했다.
ATS와 역할은 비슷하니 정전 및 점검은 가능한데 만약에 문제가 발생할 때 대응할 수 있냐고 물었다.
그때의 나는 물경력으로 무제한 선임을 푼데다가 입사한지 1주일밖에 되지 않아 이런 장비가 있는지도 몰랐다.

결국 우리는 CTTS 장비에 대해
- 구조 설명이 부족했고
- 전환 방식에 대한 이해가 부족했으며
- 비상 시 동작 흐름을 설명하기 어려운 상황이었다
결과적으로 설비 이상이 아닌 운용 및 대응 확인 불가 상태로 판단되어 검사 진행이 중단되었다.
특수 장비(CTTS 등)가 있는 경우에는
- 장비 구조 이해
- 동작 방식 설명 준비
- 대응 가능 인원 배치
이 3가지는 반드시 준비해야 한다.
연기된 2주 기간동안 장비 매뉴얼 및 비상시 수동 동작에 대한 정보를 습득해 재검사때 문제없이 통과하게 되었다.
만약에 불합격 하게되면?
정기 점검 중 불합격이 되면 불합격 항목에 대해 재검사를 받아야한다.
재검사는 3개월 이내 받아야 하며 3회까지는 비용이 추가되지 않는다고 한다.
나는 검사 시작도 전에 못하고 철수를 했기때문에.... 전체를 처음이자 재검사를 하는 해프닝이 있었다.
아, 참고로 한전에서 진행하는 개폐기 개방, 투입의 경우 횟수당 금액이라서 재검사라도 추가로 결제해야하니 참고하시기 바란다.
올해 태양광 정기점검은 또 언제 하나....

'전기&시설 업무 > 전기 점검' 카테고리의 다른 글
| 전기설비 정기검사 당일 뭐하나? 실제 현장 30단계 전부 공개 (정전부터 발전기까지) (0) | 2026.04.24 |
|---|---|
| 발전설비 점검기록표 작성 방법 (전기설비 정기검사 필수서류) (0) | 2026.04.23 |
| 비상발전기 부하일람표 작성법 | MCC, LP 구분부터 용량계산까지 (전기설비 정기검사 필수서류) (0) | 2026.04.23 |
